全省重点水利工程汉阴洞河水库截流成功

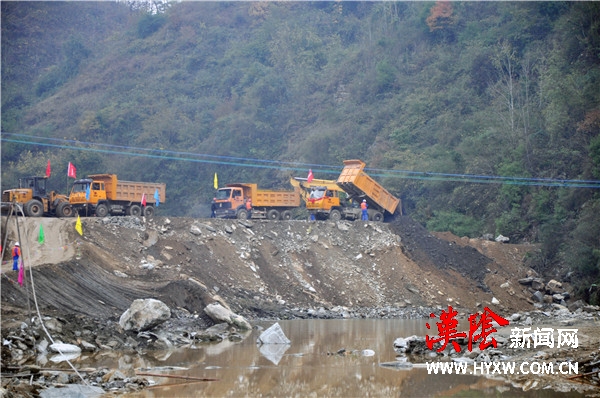

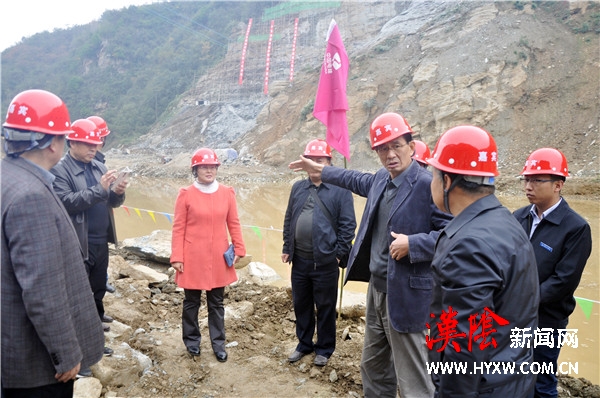

11月20日上午10时40分,在汉阴洞河水库施工现场,随着安康市政府市长徐启方一声令下,运输车辆、推土机、挖掘机在龙口发动了最后攻坚战,一车车土石料倾泻而下,河水渐渐被阻住去路。
10时55分,中共汉阴县委副书记刘飞霞宣布:“截流获得圆满成功!”
从汉阴县委书记、县长周永鑫的致辞中,得知洞河水库枢纽工程是国家大中型水库规划内项目,是列入省市“十二五”规划的重点水利工程,目前,水库“四通一平”、导流洞等基础工程顺利完工,库区测量和淹没区永久性界桩确定工作全面完成,枢纽工程左右坝肩试验段同步开挖,移民安置工作有序推进,水库枢纽工程初步设计已获省上批复。
据了解,洞河水库项目早在上个世纪七十年代,市、县政府就组织相关工程技术人员对坝址和库区进行了勘测设计,1978年至1980年开工建设,1998年12月,陕西省计划委员会以陕计农经(1998)1120号文批复了汉阴县洞河水库工程项目建议书。随后陆续开展了《陕西省汉阴县洞河水库工程水资源论证报告》、《取水许可》、《汉阴县洞河水库工程防洪评价报告》等17项报告的编制工作,并报相关部门审批。2012年县政府与水务集团确定合作协议,完成《洞河水库枢纽工程初步设计报告》,并于2015年8月获得省发改委批复。
千秋伟业丰碑立,万代宏图世纪篇。历经40余年的翘首期盼,在各级领导、省市相关部门、社会各界和全县干部群众的关心支持和共同努力下,今天洞河水库正式截流了,这必将载入汉阴史册,必将对全县乃至全市经济社会发展产生积极而深远的影响。
洞河水库的新建是安康市新增40万亩水田群体工程中的骨干工程。水库以灌溉、供水为主,兼有发电和防洪等综合利用,大坝高65.5米,总库容4561万立方米,向灌区四镇11万人口及汉阴县工业园区年供水量2300万m³,电站装机3430千瓦,年发电量797.52万kw·h。洞河水库枢纽工程概算投资3.48亿元,总工期39个月,截至目前已经完成投资约5118万元,预计2017年底全面完成建设任务。
参加当天现场活动的单位有中国水电十五局、省财政厅、省水利厅、省国资委、省水务集团有关同志;安康市政府有关领导,市直有关部门、汉阴县委、县政府有关领导,县直有关部门和涧池镇、铁佛寺镇主要负责同志,项目所在村“三委”全体班子成员,以及陕西电视台、安康日报社、安康电视台等新闻媒体朋友们共同见证了这一重要历史时刻!
